辦公室裝修輕鋼龍骨石膏板隔墻施工方案及工藝流程
作者:卓昊裝飾 瀏覽量:次 發布時間:2020年01月10日
湖南卓昊裝飾在對辦公空間造型與工藝的運用方面,在室內空間中,空間造型的呈現除了造型元素一形、色、質、光本身的特性以外,其背后還了復雜而煩瑣的施工工藝。造型與工藝密不可分,作為一名合格的空間設計師,對施工工藝將會史加有利于其創意的表現,這也是成熟設計師的特征表現由于施工工藝的種類繁多,在此章節我們將看重講解幾種常規的施工工藝規范。
下面專業長沙辦公室裝修設計的公裝公司卓昊裝飾對輕鋼龍骨石膏板隔墻施工方案及工藝進行詳細的分解介紹:
①辦公室裝修輕鋼龍骨石膏板隔墻施工方案及工藝流程之主要材料及配件要求。
a輕經鋼龍骨主件:沿頂龍骨、沿地龍骨、加強龍骨、豎向龍骨、橫向龍骨應符合設計要求。
b.輕鋼骨架配件:支撐卡、卡托、角托、連接件、固定件、附墻龍骨、壓條等附件應符合設
計要求。
c.緊固材料:射釘、膨脹螺栓、鍍鋅自攻螺釘、木螺絲和黏結嵌縫料應符合設計要求。
d.填充隔聲材料:按設計要求選用。
e.罩面板材:紙面石膏板規格、厚度由設計人員確定或按圖紙要求選定。
②辦公室裝修輕鋼龍骨石膏板隔墻施工方案及工藝流程之主要機具:直流電焊機、電動無齒鋸,手電鉆、螺絲刀、射釘槍、線墜、靠尺等。
③辦公室裝修輕鋼龍骨石膏板隔墻施工方案及工藝流程之作業條件。
a.輕鋼骨架、石膏罩面板隔墻施工前應成基本的驗收工作,石膏罩面板安裝應待屋面
頂和墻抹灰完成后再進行。
b.設計要求隔墻有地枕帶時,應待地枕帶施工完畢并達到設計要求后,方可進行輕鋼骨架安裝
c.根據設計施工圖和材料計劃查實隔墻的全部材料,使其配套備齊。
d所有材料必須有材料檢測報告、合格證。
④辦公室裝修輕鋼龍骨石膏板隔墻施工方案及工藝流程之操作工藝。
a.工藝流程:輕隔墻放線一安裝門潤口框一安裝沿頂龍骨和沿地龍骨一豎問龍骨分檔一安裝豎向龍骨一安裝橫向卡檔龍骨一安裝石膏罩而板一施工接縫做法一面層施工。
放線:根據設計施工圖,在已做好的地面或地枕帶上放出隔墻位置線、門窗洞口邊框線并放好沿頂龍骨位置邊線安裝門洞口框:放線后按設計要求,先將隔墻的門洞口框安裝完畢。
d安裝沿頂龍骨和沿地龍骨:按已放好的隔墻位置線安裝頂龍骨和沿地龍骨,用射釘固定于主體上,射釘釘距為60)毫米。
e,豎向龍骨分檔:根據隔墻放線門洞口位置,在安裝頂?shù)佚埞呛?span style="font-size: 16px; font-family: Calibri;">,按罩面板的規格900毫米或1200毫米板寬分檔,分檔規格尺寸為450毫米。不足模數的分檔應避開門洞框邊第一塊罩面板位置,使破邊石膏罩面板不在靠潤框處。
f.安裝豎向龍骨:按分檔位置安裝豎向龍骨,豎向龍骨上下兩端插入沿頂龍骨及沿地龍骨,調整垂直及定位準確后,用抽心鉀釘固靠墻、柱邊龍骨用射釘或木螺絲與墻、柱固定釘距為1000毫米。
g安裝橫向卡檔龍骨:根據設計要求,隔墻高度大于3米時應加橫向卡檔龍骨,采向抽心御釘或螺栓固定。

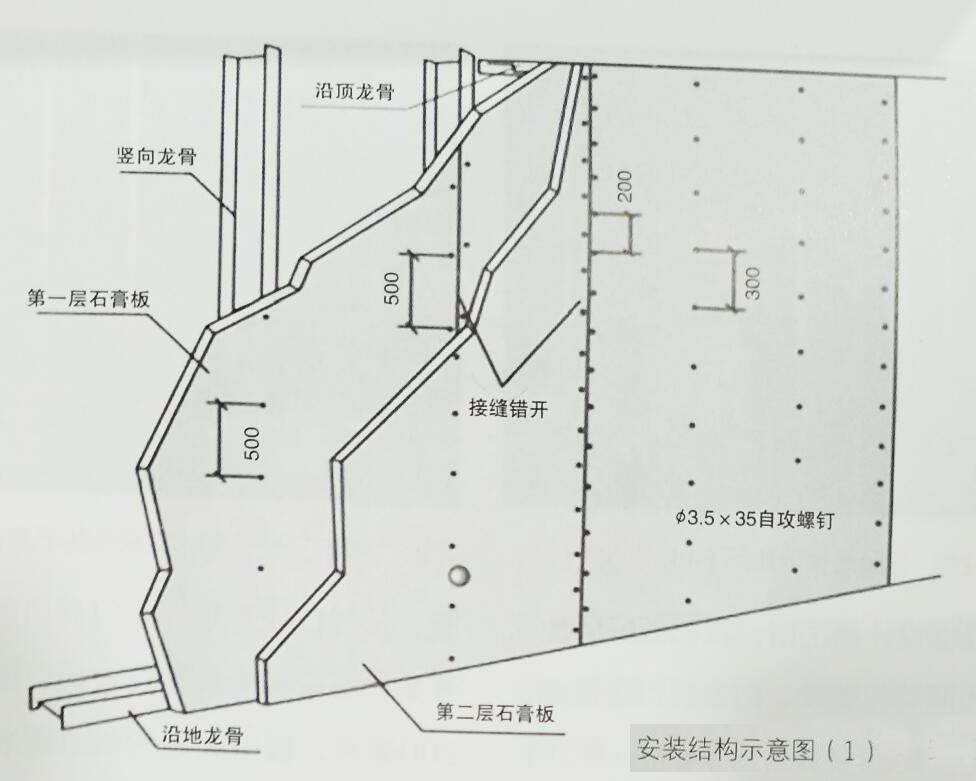

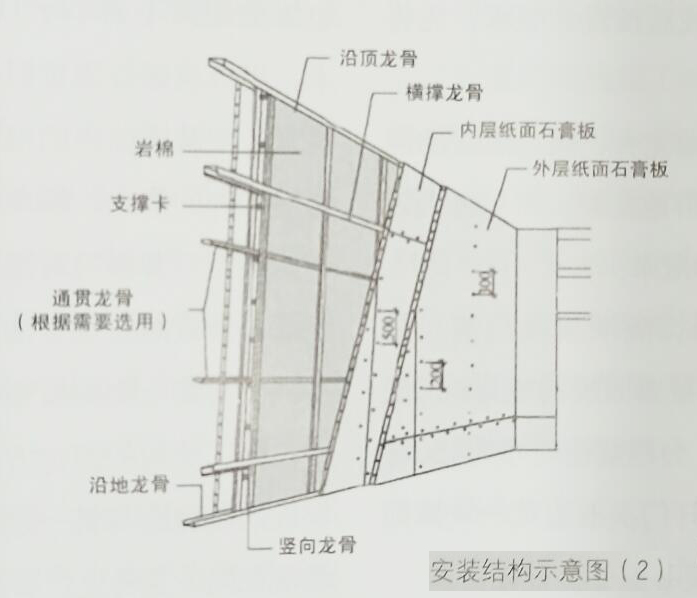

h.安裝石膏罩面板:檢查龍骨安裝質量.門洞口框是否符合設計及構造要求,龍骨間距是否符合石膏板寬度的模數;安裝一側的紙面石膏板,從門口處開始,無開始,石膏板一般用自攻螺釘固定,板邊釘距為200毫米,板中間距為300毫米,螺釘距石膏板邊緣的距離不得小于10毫米,也不得大于16毫米,用自攻螺釘固定時,紙面石膏板必須與龍骨靠緊;安裝墻體內的電管、電盒和電箱設備;安裝墻體內的防火、隔聲、防潮填充材料,應與另一側紙面石膏板同時進行安裝填入;墻體另一紙面石膏板的安裝方法同第一側紙面石膏板,其接縫應與第一側面板錯開;安裝雙層紙面石時,第二層板的固定方法與第一層相同,但第三層板的接縫應與第一層錯開,不能與第一層的接縫落在同一龍骨上。
施工接縫:紙面石膏板接縫做法有三種形式,即平縫、凹縫和壓條縫。可按以下程序處理:刮嵌縫膩子前先將接縫內的浮土清除干凈用小刮刀將膩子嵌入板縫,與板面填實刮平;待嵌縫膩子凝固后即粘貼拉結材料,先在接縫上薄刮一層稠度較稀的膠狀膩子,厚度為1毫米,寬度為拉結帶寬,隨即粘貼拉結帶,用中刮刀從上而下順一個方向刮平壓實,趕出膠膩子與拉結帶之間的氣泡;粘貼拉結帶后,立即在上面再刮一層比拉結帶寬80毫米左右、厚度約1毫米的中層膩子,使拉結帶埋入這層賦子中;用大刮刀將膩子填滿楔形槽,與板面抹平。
⑤辦公室裝修輕鋼龍骨石膏板隔墻施工方案及工藝流程之質量標準。
以GB50210-2001中的第739-7.4.10條的規定為準,應嚴格遵守。
⑥辦公室裝修輕鋼龍骨石膏板隔墻施工方案及工藝流程之成品保護
a.輕鋼龍骨隔墻施工中,工種間應保證已裝項目不受損環,墻內電管及設備不得碰動錯位及
b.輕徑鋼骨架及紙面石膏板入場,存放使用過程中應妥善保管,保證不變形、不受潮,不污染、無損壞。
c.施工部位已安裝的門窗、地面、墻面、窗臺等應注意保護,防止損壞。
d已安裝完的墻體不得碰撞,保持墻面不受損壞和污染。
⑦辦公室裝修輕鋼龍骨石膏板隔墻施工方案及工藝流程之應注意的質量問題。
培體收縮變形及板面裂縫:原因是豎同龍骨緊幾上下龍骨,沒留伸縮量,超過2米長的墻體控制變形縫,造成墻面變形。隔墻周邊應留3爸米的空隙,這樣可以減少因溫度和濕度影響產生的變形和裂縫。
b.輕鋼骨架連接不牢固:原因是局部節點不符合構造要求。安裝時局部節點應嚴格按圖紙規定處理,釘固間距、位置、連接方法應符合設計要求。
c.墻體罩面板不平,多數由兩個原因造成是龍骨安裝橫向錯位,二是石膏板厚度不一致。
d明凹縫不均:紙面石膏板間拉縫不能很好地掌握尺寸。施工時注意板塊分檔尺寸,保證板間拉縫一致。
